本项目资金用于南拐村道路建设、南拐河河道治理、产业项目基础设施建设、新增全村照明设施、开展文化活动、饮用水管道翻新、维修等项目。
现状分析
南拐村位于汝阳县上店镇西南部,下辖15个自然村(17个村民小组),总人口517户2126人,村庄面积3.2平方公里,耕地面积1960亩,林地744亩,主要产业为传统农业种植和少量的家庭养殖,村集体经济薄弱,基础设施建设有待完善。南拐村属山地丘陵地区,呈点状散布于村内各个丘陵上,各个自然村间往来道路不通,自然村内村民生活道路多数未硬化,仍为土路,村民生活十分不便。
项目报告
项目一:南拐村幸福饺子宴活动
为增强南拐村敬老爱老文化氛围,丰富南拐村村民精神文化生活,提升南拐村乡风文明建设。经中国工商银行驻南拐村驻村工作队与南拐村村两委协商后共同决定,在11月19日开展了“感念党恩、弘扬孝道”南拐村幸福饺子宴活动,活动邀请全村60岁以上老人共400余人齐聚一堂,共同欣赏节目,品尝饺子。该活动的开展有益于提升南拐村老人年的幸福感,同时也丰富了村民的文化生活,是推进南拐村乡村振兴的重要一环。活动所需资金为7980元,洛阳市扶贫基金会已拨付完毕。

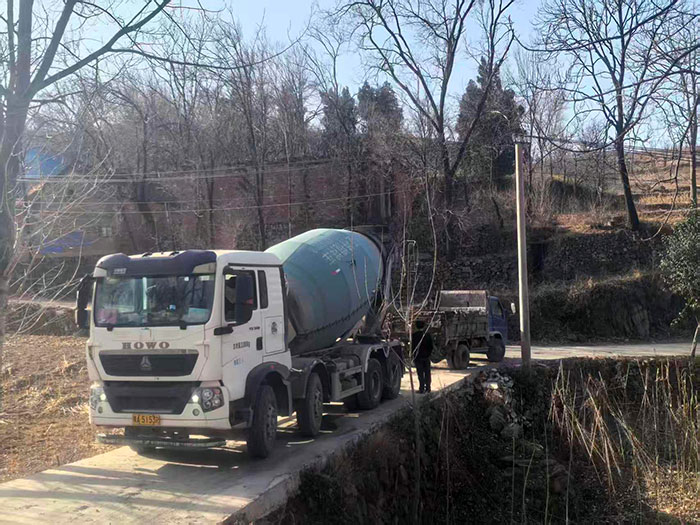

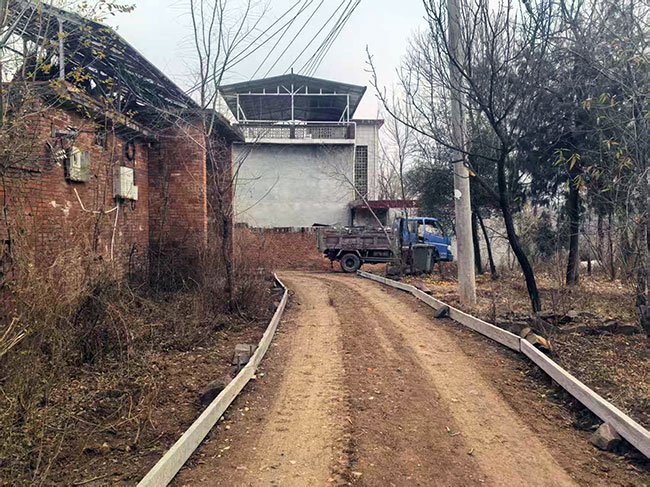

项目二:2025年南拐村村内道路一期建设项目
近年来,南拐村不断推进巩固拓展脱贫攻坚成果同乡村振兴有效衔接,虽取得的一定成果,但南拐村基础设施建设仍然较为薄弱,村中许多道路急需建设,村民生活不便。为解决此问题,经村两委及群众代表商议后,计划分多期对全村村内道路进行建设。本次为南拐村村内道路一期建设项目,该项目为约标,经上店镇政府牵头、推荐、多方协商、综合考虑,根据南拐村的需求,决定洛阳亮虹建筑工程有限公司为本项目的施工单位。

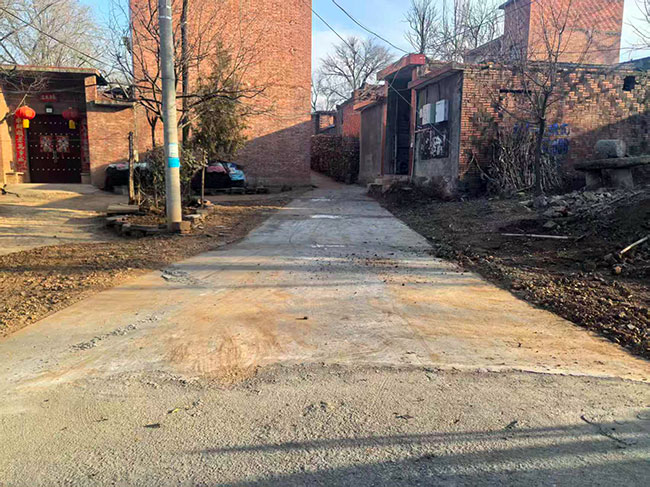

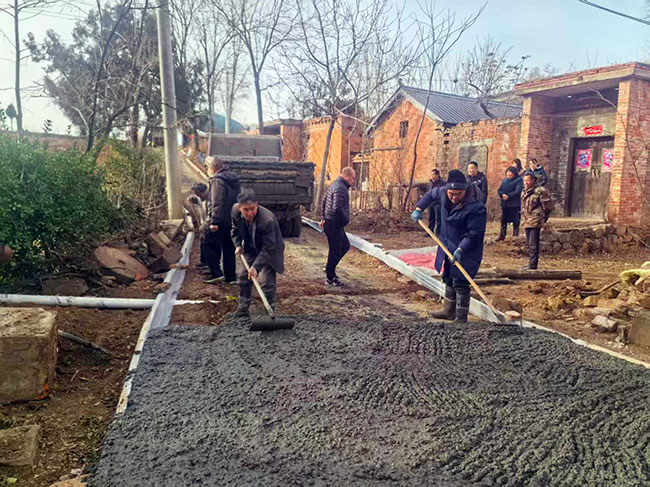

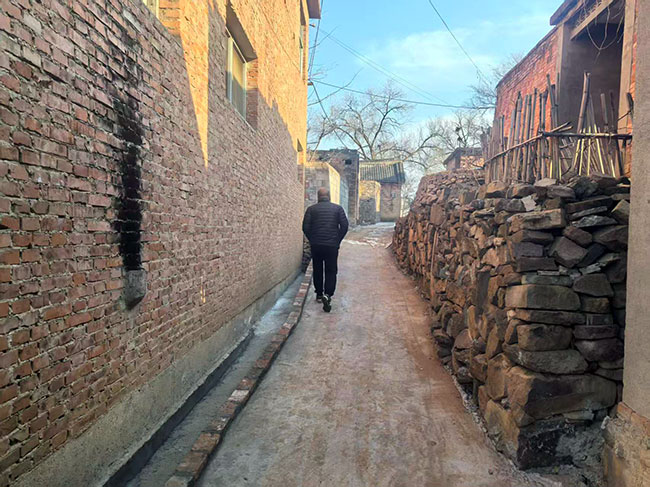

工程于2025年12月18日开始,建设地点位于南拐村下辖的马岭组和西沟组的组内道路,建设种类为水泥路面,铺设厚度18厘米,平均宽度3米,面积2428平方米,于2025年12月30日竣工,经双方验收合格后移交。
该项目资金为17万元,洛阳市扶贫基金会已拨付完毕。

项目三:南拐村1-3组、4-6组饮水维修项目
南拐村部分小组因饮水管道出现漏水,影响村民用水,急需修复,但因南拐村村庄饮水管道线路不同,为解决此问题,需开展两个饮水维修项目进行施工,分别为1-3组饮水维修项目和4-6组饮水维修项目。
经村支部及工行驻村工作队多方询价和网上比价,汝阳县城关镇派乐居厨电批发部具有丰富的漏水维修经验且与南拐村合作多次,同时为支持南拐村公益事业,该公司所报价格低于市场价,最终向村两委提议并由上店镇政府批准该公司为施工单位,由村监委负责监督,由南拐村委会负责验收项目。

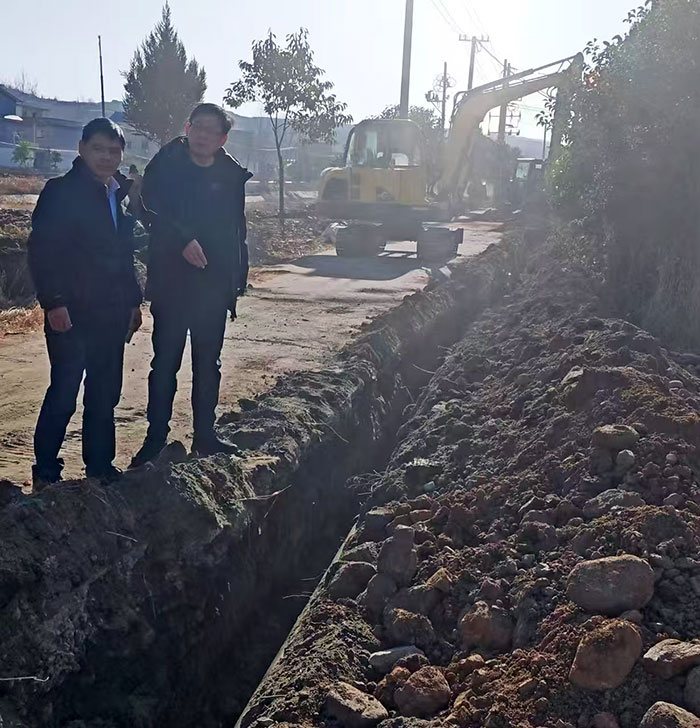

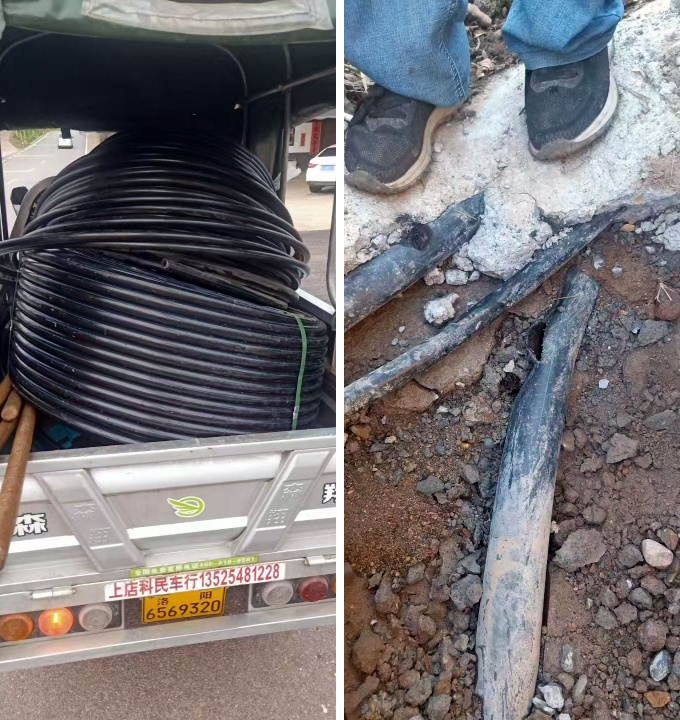

1-3组饮水维修项目于2026年1月14日开工,1月26日竣工,包含维修漏水点20处,维修、更换水管900米,切割、回填路面500米,包含人工、挖机、水泥回填。项目总价为28000元,经双方验收合格后移交。
4-6组饮水维修项目于2026年1月18日开工,1月30日竣工,包含维修漏水点23处,维修、更换水管940米,切割、回填路面550米,包含人工、挖机、水泥回填。项目总价为30000元,经双方验收合格后移交。
以上2个饮水维修项目资金共计58000元,洛阳市扶贫基金会已拨付完毕。

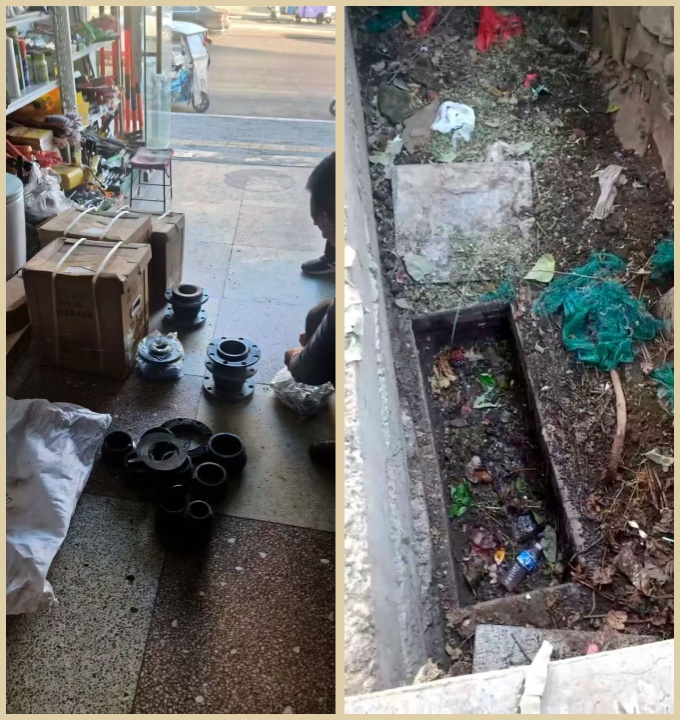

(1-3组饮水维修情况)

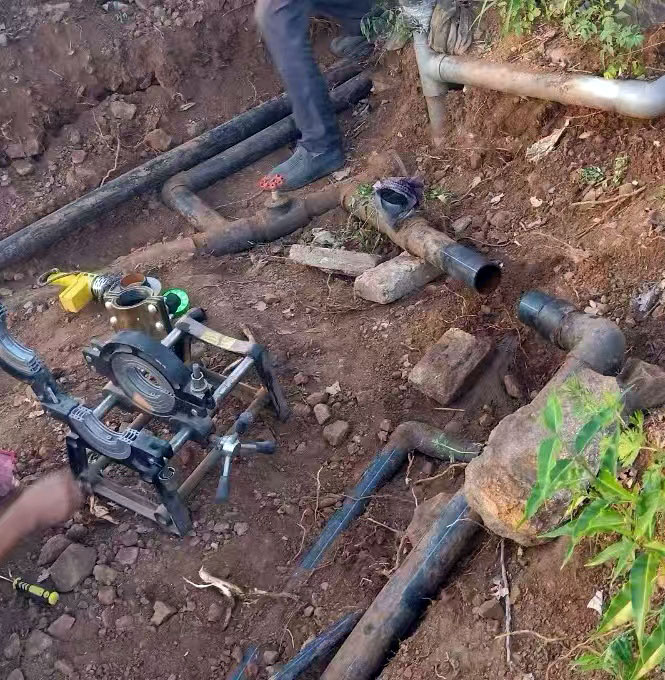

(4-6组饮水维修情况)
项目四:2026年南拐村村内道路修缮项目

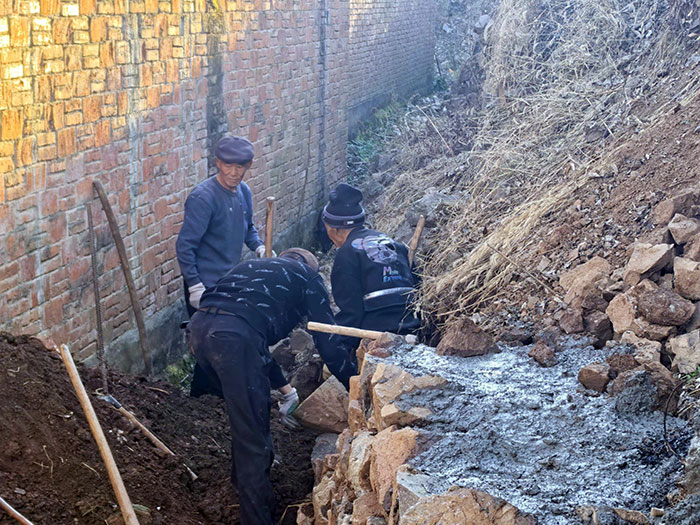

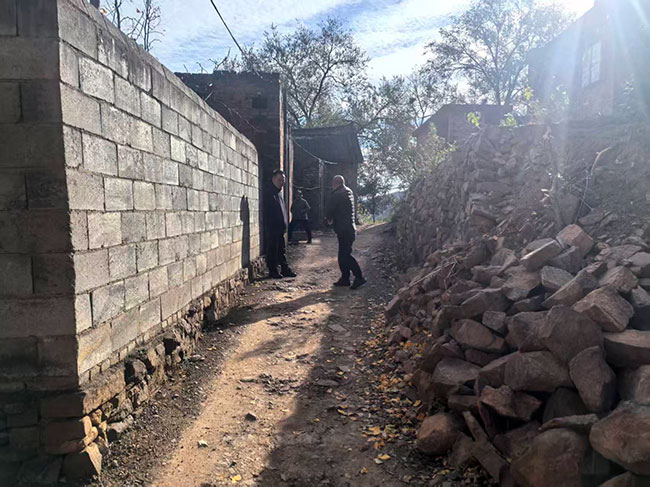

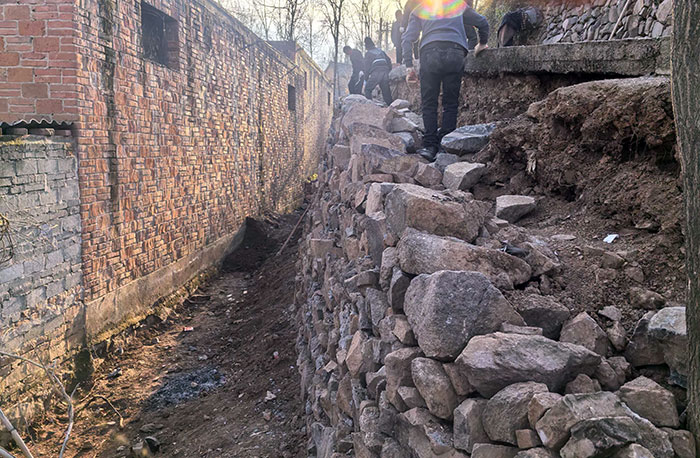

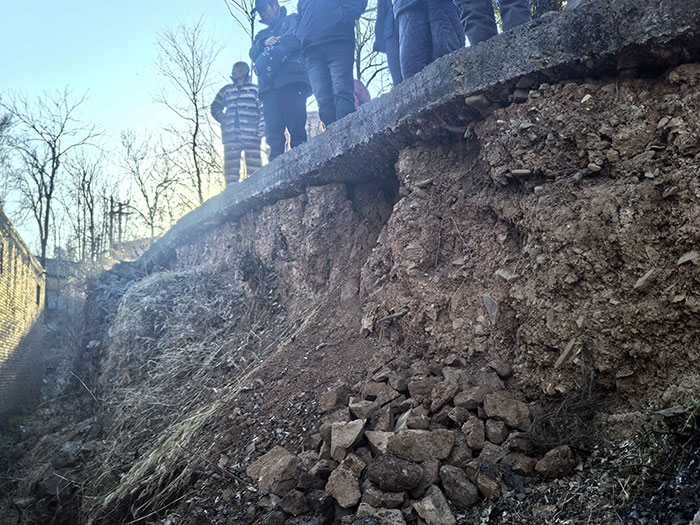

南拐村上沟组因2025年冬季出现降雪等极端天气,造成部分道路侧面出现塌方的情况,道路出现安全问题影响村民出行安全,为解决此问题,2026年3月4日村支部召开会议,拟对塌方道路进行修缮,修缮地点为南拐村下辖的上沟组,组内部分道路侧面塌方修缮,修缮长度10米,修缮高度3米,修缮厚度50厘米。

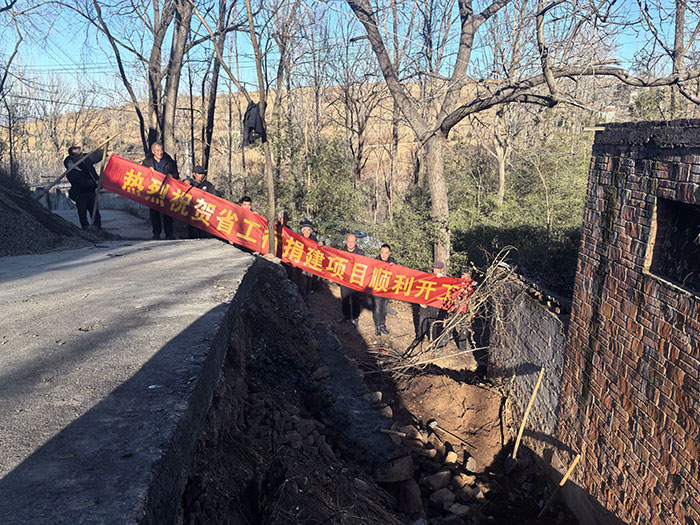

经村支部讨论研究及与驻村工作队多方询价和网上比价,洛阳犀然建筑工程有限公司具有丰富建筑经验,同时为支持南拐村公益事业,该公司所报价格低于市场价,被定为施工单位,由村监委负责监督,由南拐村委会负责验收项目。

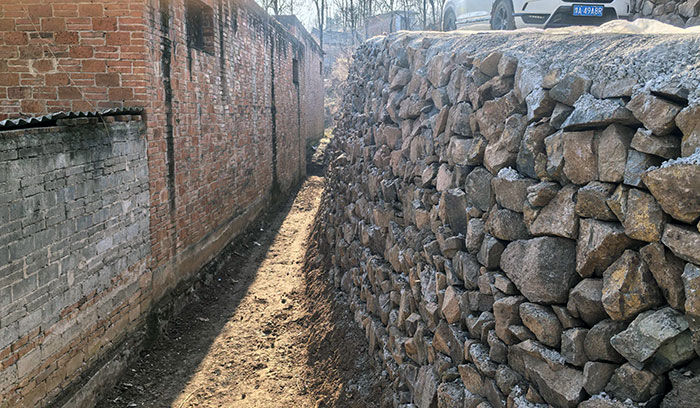

项目于2026年3月6日开工,3月11日结束,经验收合格后移交,工程总金额为11800元,洛阳市扶贫基金会已拨付完毕。
